自行施工降成本,变更设计嬴好评
2020-07-22

自行施工降成本,变更设计嬴好评

---110kV齐翔项目部工作纪实(第六期)

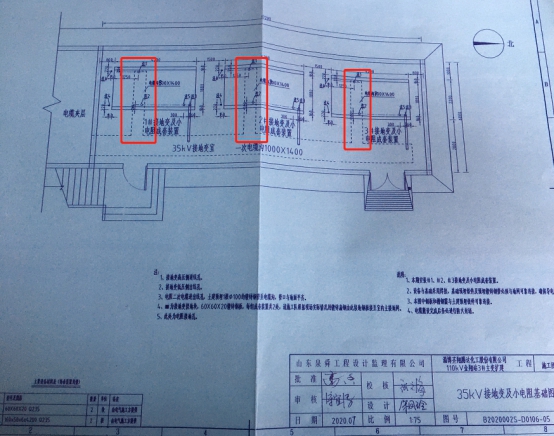

110kV金翔变电站增容扩建工程,设计三台35kV接地变压器,分别接自35kV一二三段母线,用于变电站400V用电。型号为:THT-ZT一体式变压器中性点接地电阻柜2台(保定天威恒通电气),DT-BNR一体式变压器中性点接地电阻柜1台(唐山山唐电气)。

  1. 自行施工,节约成本

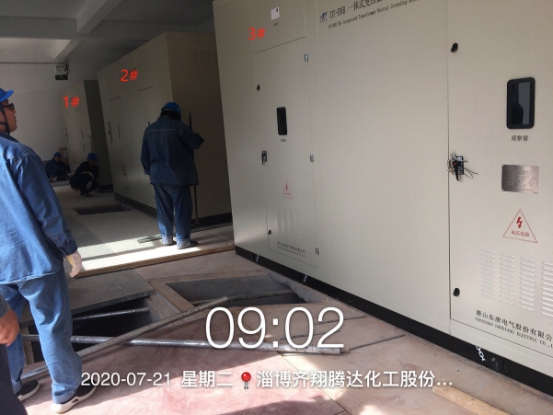

    项目部8人,根据现场实际情况,自制施工工器具,制定施工方案,项目部成员自己卸车、吊装、就位、安装,安全顺利完成三台装置就位(每台尺寸2.2*4.6*3米,重量4.5吨)。为公司节省了施工费用约计2.5万元。

    二、设计失误,技改公关

    三台接地变高压电缆设计为ZR-YJV22-26/35-3*120,电缆外径为95mm,土建预留预埋钢管直径为100mm,高压电缆无法施工。项目部王峰、陈勇、杨洪福等积极与业主专工、设计人员联系,制定修改设计方案,设计院现场经验少,也委托我们现场确定土建变更方案再出图纸。经过项目部现场讨论,为了电缆施工方便,后期安全检查维修,借鉴国网设计原则,确定了把土建预埋管改成地下电缆沟,解决现场阻碍施工的问题。

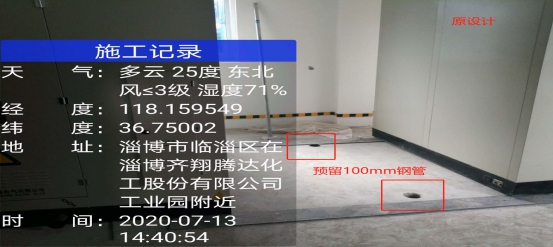

    原设计:(土建预留钢管)

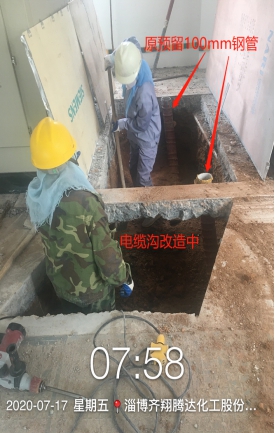

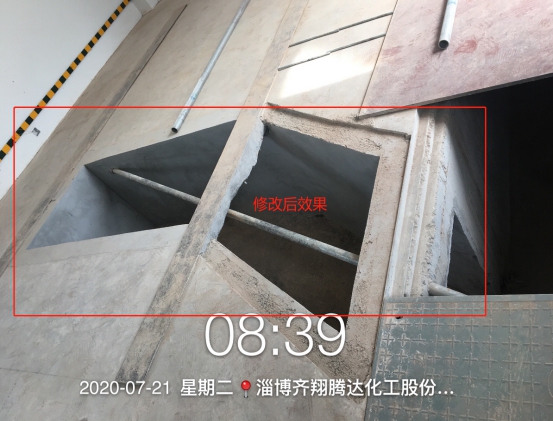

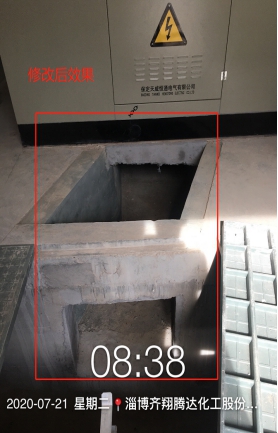

    修改设计:(预留电缆沟)

    技改后,接地变的顺利安装,为下一步400V送电奠定了基础,赢得了时间。也得到了业主和设计院的肯定。

    2020年7月22日
