110kv齐翔站MMA35kV主变送电(第五期)
2020-07-20

齐鲁产业化工园,成事聚朋碳四缘;

山东泉舜新能源,电力保障是源泉;

齐翔腾达保安全,波涛澎湃盛拳拳。

  ---110kV齐翔项目部工作纪实(第五期)






110kV金翔变电站增容扩建工程,5月25日成立施工项目部,5月28日召开第一个工地例会,5月31日业主召开施工、监理、设计“奋战50天,7.20MMA主变送电”动员会议。7月20日16:02分,随着调度指挥的一声命令,MMA一号主变40MW,35/10kV顺利安全送电。

50天,回眸刹那间,忆往漫长路,送电后每个人的感慨、艰辛与喜悦溢于言表,经验与得失值得跟进总结。时间紧,任务重,缺图纸,这是本工程的三大难题。

一、5月31日动员会




二、6月1日项目部职责量化

公司成立8人组成的施工项目部,职责明确分工负责,统筹落实阶段施工任务。




三、7月2日两台40MW,35/10kV主变安装完成

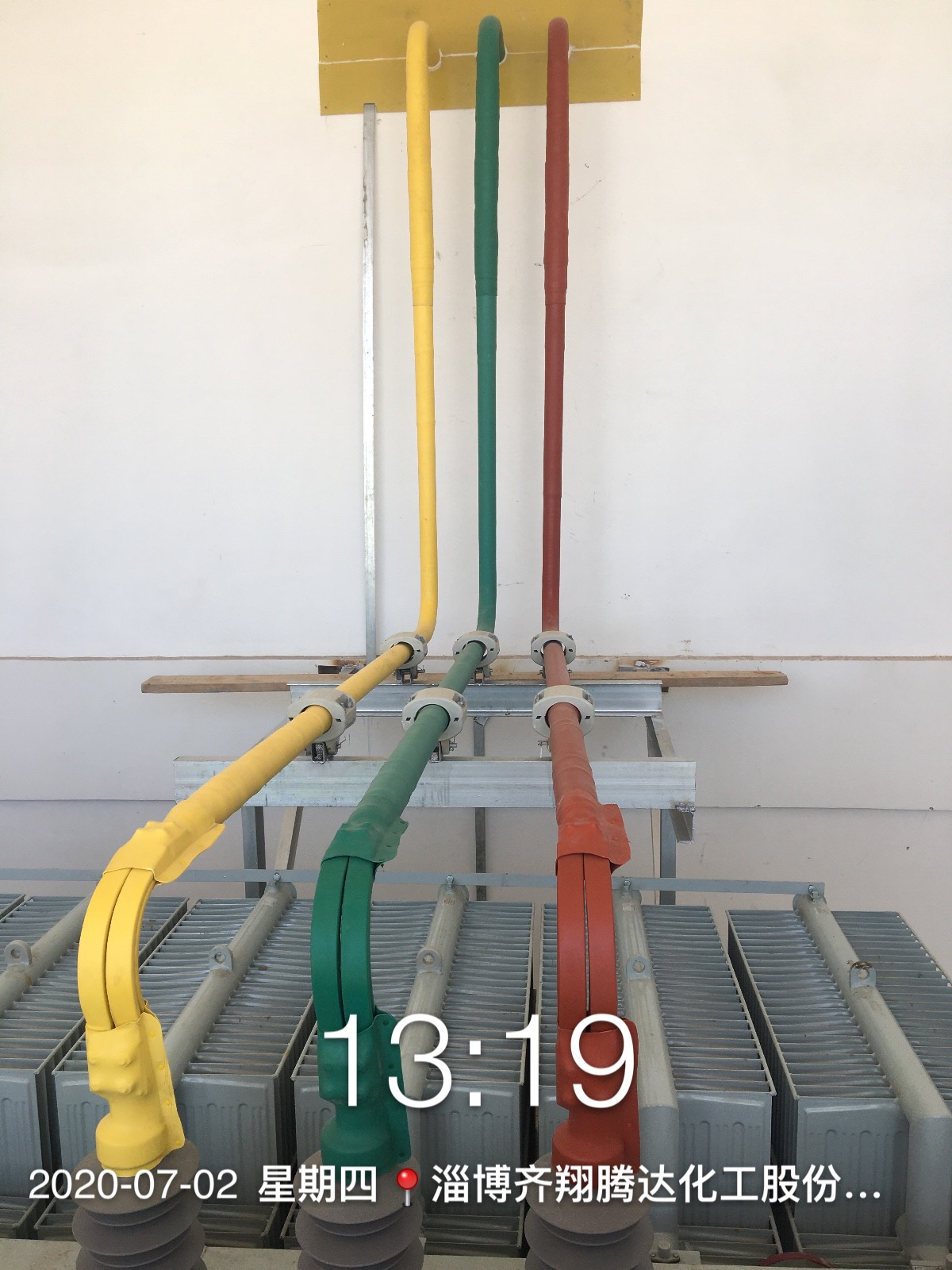

主变就位、安装、注油、试验等工作,相继与7月初完成,具备送电条件。




四、7月13日10台西门子35kVGIS安装完成送电

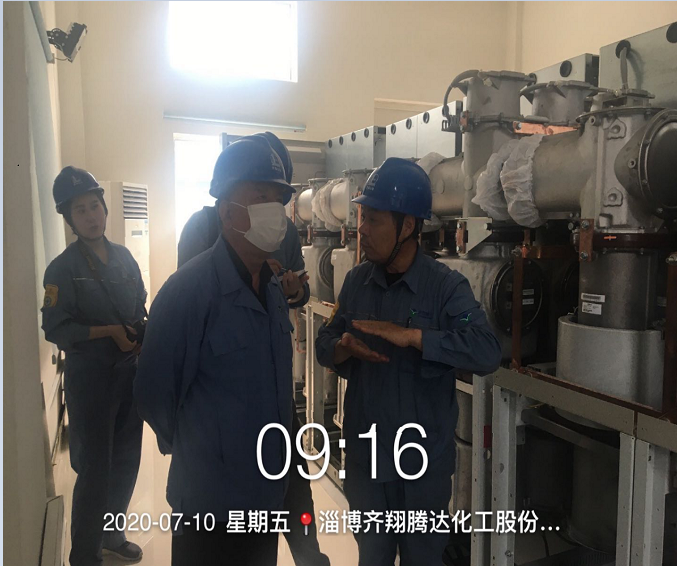

西门子35kVGIS高压开关柜设计紧凑,体积小,安装调试技术要求高,生产负荷停电调整安全责任大,11台设备计划分三次进行安装,截止7月中旬10台送电。具备了7.20送电的电源基础。二次保护调试相继完成。齐翔董事长,电气公司经理到现场给与了肯定与支持。



 右一齐翔电气公司经理刘仰化,右二齐翔集团董事长车成聚。

五、7月19日完成1.8km两路35kV电缆做头及试验

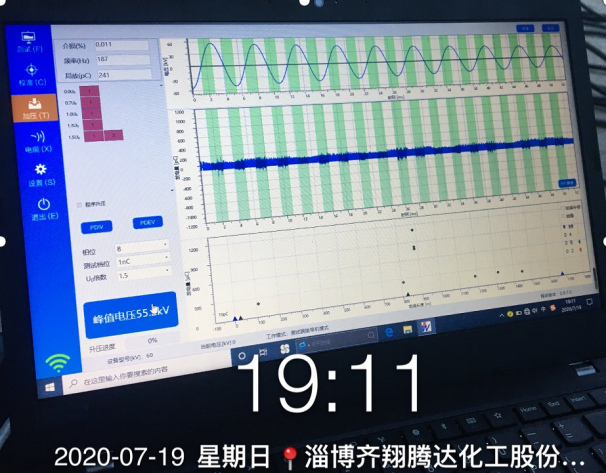

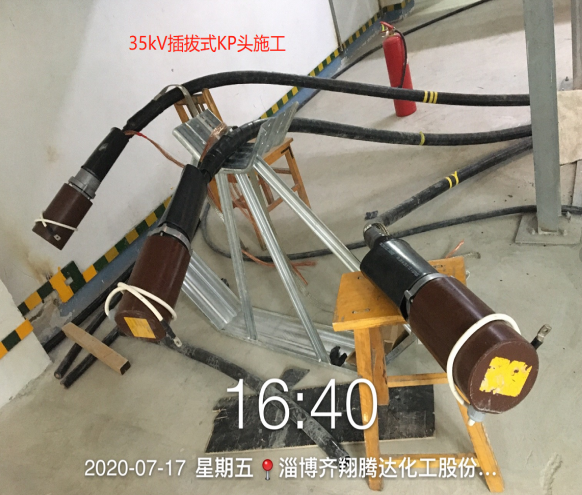

金翔站至MMA高压35kV电缆1.8km两路计划13日敷设完成(外单位),由于天气、电缆丢失、电缆质量、安全施工等问题一直到16日才敷设完成。我们17日一天完成了电源侧KP头制作,中间头制作,变压器侧终端头制作等工作,晚上11:30分完成电缆的耐压试验工作。践行了齐翔腾达“抢晴天,争阴天,战雪天,斗雨天”的理念,7月19日20:00点电缆震荡波试验完成,为7.20送电赢得了时间。







六、7月20日MMA1#主变成功送电

7月17日电缆耐压试验,金翔站至MMA2*1.8km光缆敷设完成。7月18日金翔站至MMA2*1.8km光缆熔接完成。7月19日电缆震荡波试验,金翔站至MMA光缆调试完成,主变保护联调完成。7月20日16:00金翔站至MMA高压35kV电缆及1#主变送电一次成功。至此第一个阶段性目标完成。为“奋战50天,7.20MMA主变送电”画上了圆满的印记;为化工企业齐翔腾达MMA产品生产奠定了基础;为我公司同类型工程施工积累了经验与教训;为企业之间相互协作铺就了桥梁。计划7月23日MMA2#主变送电。项目部正在全力投入到下一个目标工作中去。
