10kV齐翔项目二次“细节创一流,项目争精品” ---110kV齐翔项目部工作纪实(第三期)
2020-06-24

110kV金翔变电站现在运行两台110/35kV63MW变压器两台,110kV线路一运一备。本次扩建一台110/35kV63MW变压器,新上35kV三段母线,新增11面西门子GIS组合电器柜。二次屏柜:主变测控、35kV测控、母差保护、电度计量、故障处理子站等9面装置柜。二次施工项目部一上手就要求:“细节创精品,项目争一流”的目标。

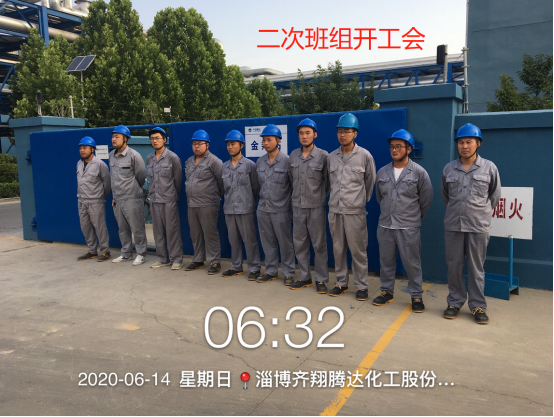

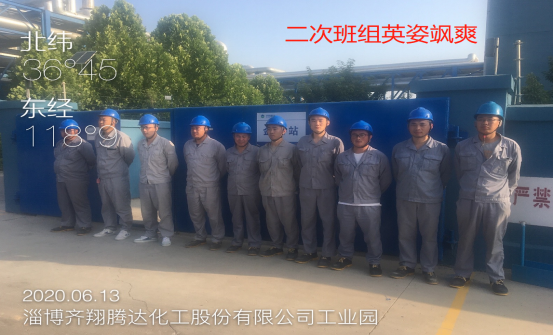

人员组织:二次班组共组织10人参与施工,调试班组3人参与施工与调试。


一、二次屏柜就位

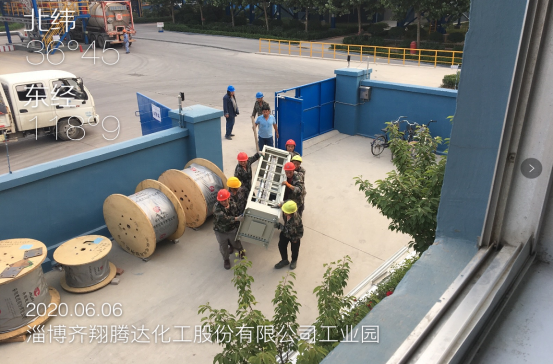

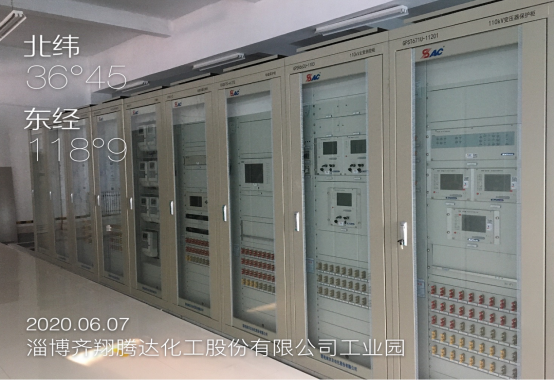

项目由陈勇、杨洪福、王峰专项负责。项目部6月6日制定出了二次电缆设备施工方案。按照严格规范的要求,展开前期准备工作。6月3日-6日南自屏柜9面陆续到位。项目部根据班组施工力量初期还不足的情况下,组织人员人力将屏柜抬到二楼控制室,项目部人员自己组织就位安装。




施工中屏柜基础的制作,由于电气焊人员技术水平问题,槽钢基础反复做了调整与找平纠正,施工工序的环节控制是质量控制的关键。

二、二次电缆施工

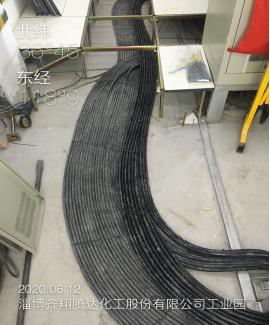

本次扩建工程二次电缆150余根6000余米,但是施工难度大,跨越控制室、35kV夹层、110kV夹层、高压开关柜等,带电运行设备很多,齐翔腾达为化工行业,供电安全性要求极高,给施工带来很大不确定性。项目部、班组还是既定目标不放松,咬定创精品工程出发---

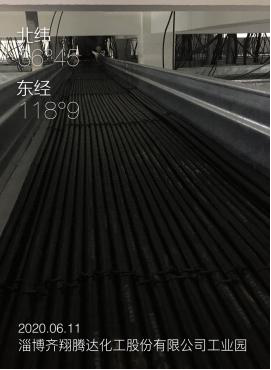

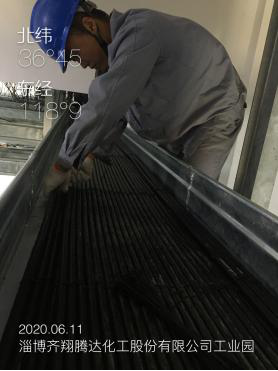

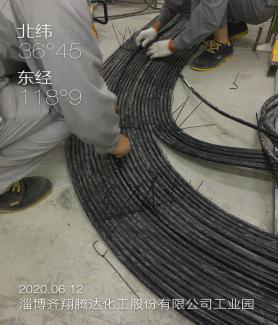

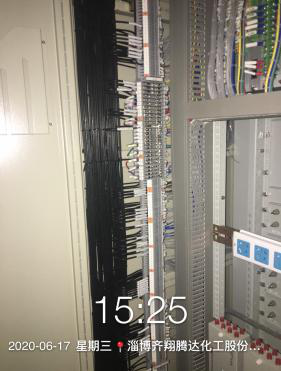

细心绑扎每一根电缆,编排每一个层次---



三、二次接线施工

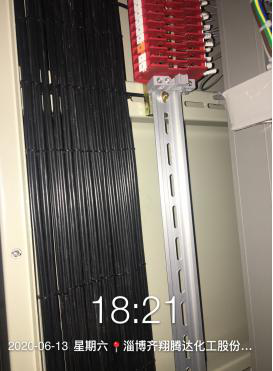

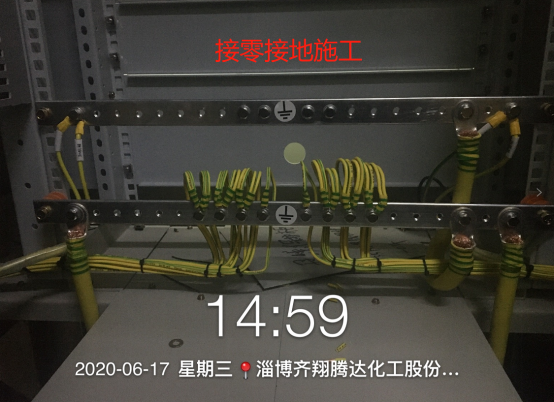

认真仔细连接每一根线芯,标准施工每个细节---


四、二次封堵施工

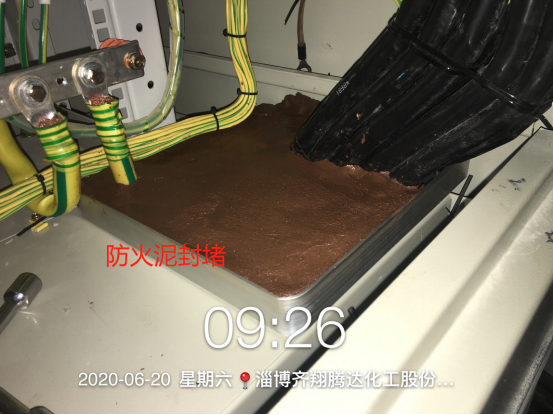

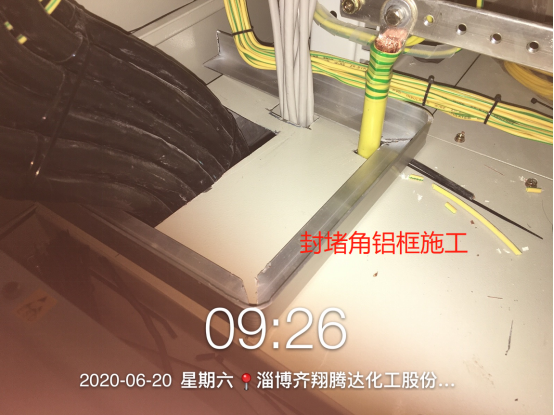

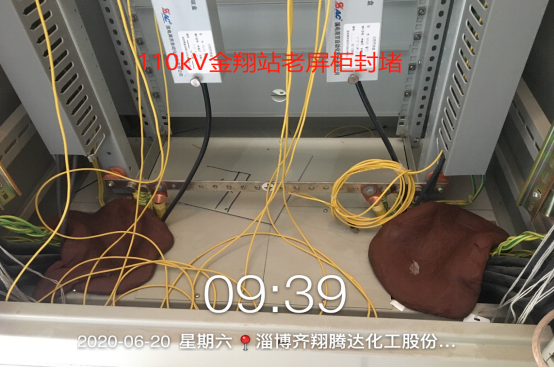

二次封堵采用角铝围框,封堵柔性有机防火堵料方式,效果优于变电站之前的封堵方式。




年轻的二次班组技术精湛,克服了图纸设计缺乏、错误、拖延等等多种因素,发挥自己的主观能动性,积极与设备厂家联系对接,攻克了条条难点,完成了与运行设备的对接连接。受到业主现场管理人员、监护人员的好评。



2020年6月20日
